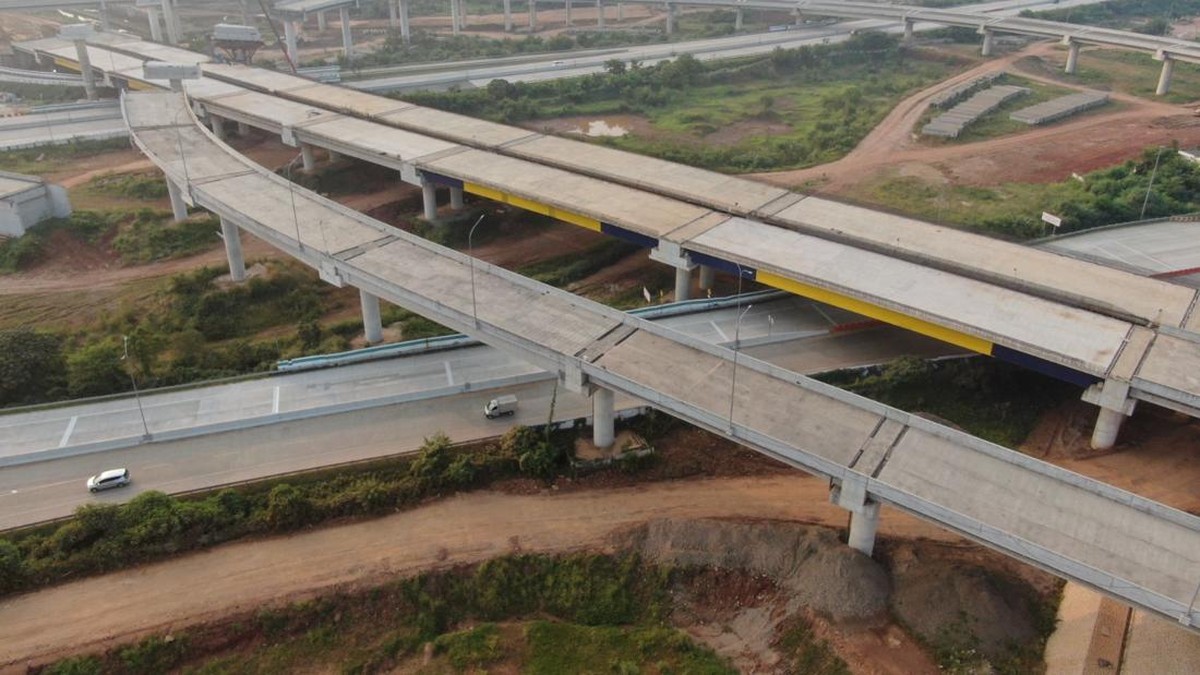

Progres Tol Japek II Selatan Capai 85,20%, WIKA Targetkan Rampung Awal 2027
Berdasarkan data terbaru dari PT Wijaya Karya (Persero) Tbk per akhir bulan ini, progres pembangunan Jalan Tol Jakarta-Cikampek II Selatan Paket 2A telah mencapai 85,20%. Angka ini menunjukkan percepa...
Berdasarkan data terbaru dari PT Wijaya Karya (Persero) Tbk per akhir bulan ini, progres pembangunan Jalan Tol Jakarta-Cikampek II Selatan Paket 2A telah mencapai 85,20%. Angka ini menunjukkan percepatan signifikan dibandingkan periode yang sama tahun lalu, di mana progres masih berada di kisaran 60%. Dengan laju pengerjaan rata-rata 2-3% per bulan, perusahaan menargetkan proyek strategis nasional ini rampung pada Kuartal I 2027, atau lebih cepat dari jadwal awal yang dipatok di pertengahan tahun tersebut.
Percepatan Fisik dan Tantangan Lapangan
Progres 85,20% tersebut mencakup seluruh lingkup pekerjaan utama, termasuk struktur jalan, jembatan, dan underpass. Hingga saat ini, pengerjaan subgrade dan subbase telah mencapai 90%, sementara pengaspalan permukaan baru sekitar 70%. Di sisi lain, tantangan terbesar masih berada pada pembebasan lahan di beberapa titik, yang memengaruhi kelancaran mobilisasi alat berat. Namun, manajemen WIKA mengklaim bahwa koordinasi dengan pemerintah daerah dan Badan Pertanahan Nasional (BPN) telah berjalan baik, sehingga potensi keterlambatan dapat diminimalisir.
Di satu sisi, percepatan ini didukung oleh kondisi cuaca yang relatif mendukung selama dua bulan terakhir, memungkinkan operasi 24 jam di segmen-segmen kritis. Di sisi lain, lonjakan harga material konstruksi seperti aspal dan baja tulangan mengalami kenaikan year-on-year sekitar 8%, yang sedikit menekan margin proyek. Meski demikian, WIKA masih mampu menjaga cash flow proyek dengan melakukan efisiensi logistik dan penggunaan material daur ulang pada lapisan pondasi bawah.
Dampak Ekonomi dan Konektivitas Regional
Kehadiran Tol Jakarta-Cikampek II Selatan Paket 2A diharapkan menjadi pengungkit utama ekonomi di koridor timur Jakarta. Berdasarkan proyeksi Kementerian PUPR, setelah beroperasi, waktu tempuh dari Jakarta menuju Cikampek dapat dipangkas hingga 30-40 menit pada jam sibuk, mengurangi beban tol eksisting yang sudah mencapai kapasitas 1,2 juta kendaraan per hari. Hal ini akan meningkatkan efisiensi logistik industri manufaktur di Karawang dan Bekasi, yang berkontribusi sekitar 25% terhadap PDB Jawa Barat.
Pro: Dengan akses yang lebih lancar, biaya distribusi barang diperkirakan turun 10-15%, yang pada akhirnya dapat menekan inflasi harga pangan di wilayah Jabodetabek. Kontra: Namun, pembangunan ini juga berpotensi memicu alih fungsi lahan pertanian yang masih produktif di sekitar trase jalan, serta meningkatkan risiko urban sprawl yang tidak terkendali jika tidak diimbangi tata ruang yang ketat. Para ekonom mengingatkan bahwa manfaat infrastruktur hanya akan terasa jika diiringi pengembangan kawasan industri dan permukiman terpadu.
“Progres 85% adalah sinyal positif, tetapi kita perlu melihat kualitas pengerjaan dan kesiapan operasional, termasuk sistem tol elektronik dan rest area. Jangan sampai target waktu tercapai tapi pelayanan tidak optimal,” ujar seorang pengamat infrastruktur dari Universitas Indonesia, yang enggan disebut namanya.
Proyeksi Arus Kas dan Sentimen Pasar
Bagi WIKA, penyelesaian proyek ini merupakan bagian dari strategi untuk memperbaiki fundamental keuangan perusahaan. Dengan nilai kontrak sekitar Rp 4,2 triliun, proyek ini akan memberikan kontribusi pendapatan yang signifikan pada tahun buku 2026-2027. Sentimen pasar terhadap saham emiten konstruksi pelat merah ini pun mulai membaik, terlihat dari indeks harga saham yang bergerak naik 5% dalam sebulan terakhir, meskipun masih dibayangi oleh rasio utang terhadap ekuitas yang relatif tinggi.
Likuiditas perusahaan juga menjadi sorotan, terutama dalam menghadapi potensi capital outflow asing di pasar obligasi. Namun, dengan skema pembayaran termin yang jelas dari Badan Usaha Jalan Tol (BUJT) dan dukungan penjaminan pemerintah, risiko gagal bayar dapat ditekan. Ke depan, WIKA berencana melakukan refinancing utang jangka pendek menjadi jangka panjang setelah proyek beroperasi, yang akan meningkatkan arus kas operasional.
Proyeksi jangka panjang menunjukkan bahwa setelah tol beroperasi, tingkat pengembalian investasi (IRR) diperkirakan mencapai 11-12% dengan periode konsesi 40 tahun. Namun, proyeksi ini sangat bergantung pada volume lalu lintas harian rata-rata yang harus mencapai minimal 80.000 kendaraan pada tahun ketiga. Jika tidak, valuasi aset tol bisa turun dan mempengaruhi kemampuan WIKA untuk mendapatkan pendanaan proyek berikutnya.
Dengan segala dinamika tersebut, penyelesaian Paket 2A menjadi ujian kredibilitas WIKA dalam mengelola proyek infrastruktur besar di tengah tekanan ekonomi global. Keberhasilan tepat waktu akan memperkuat posisi perusahaan dalam lelang proyek tol baru, sementara keterlambatan justru akan memperberat beban bunga dan menurunkan kepercayaan investor. Semua mata kini tertuju pada kuartal pertama 2027 sebagai garis akhir.
